浙能嘉興1號海上風電工程首個風機基礎承臺澆筑完成
作者:
薛文龍|汪琦
日期:
2020-04-15
3月31日18時20分,經過連續7個小時的奮戰,省電力建設公司在建的浙能嘉興1號海上風電場工程首個風機基礎承臺澆筑完成,標志著該項目的建設進入新節點。
為保證結構的整體性和施工的連續性,電建嘉興海上風電項目部技術人員精心策劃,狠抓落實,對大體積混凝土專項施工方案進行了審查,著重強調澆筑過程中注意坍落度的控制、混凝土的振搗、測溫點的設置以及澆筑后混凝土的養護;施工過程中對基礎環的安裝調平、鋼筋的綁扎、預埋件的安裝進行了重點控制。澆筑前,項目部技術人員會同監理以及現場負責人對鋼筋、預埋件及防雷接地進行了復檢,對現場的施工船機設備、原材料配備、混凝土配合比、照明條件進行了核查。

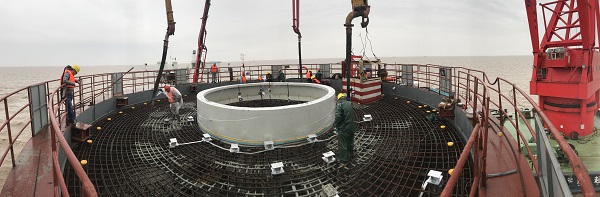

11時16分,59號機位承臺二期混凝土正式澆筑。此次承臺施工采用C40高性能海工混凝土,兩條攪拌船聯合出力,分層澆筑,一次成型。承臺直徑14.8米,二期混凝土厚度4.2米,設計方量約770立方(含樁芯混凝土)。
風機基礎的建設質量是整個風電場建設的重中之重,直接關系到日后風機運行的安全性,電建嘉興海上風電項目部對施工的工藝標準和質量要求非常重視,加大對現場施工過程質量的控制,增強現場質量管理人員過程控制的責任心和履職能力,嚴把質量關。面對艱巨的施工任務和艱苦的施工條件,電建嘉興海上風電項目部全體員工將全力以赴,安全、優質、高效地完成該工程的工期任務。
