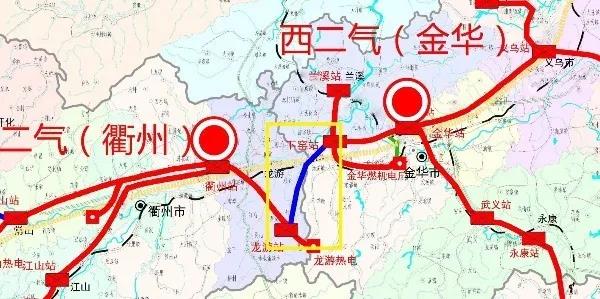

浙江省天然氣“縣縣通”工程下窯-龍游支線正式通氣
作者:
章友明、壽樂勇、趙之華
來源:
本站原創
日期:
2019-07-26
7月17日08時08分,浙江省天然氣“縣縣通”工程傳出喜報:全長40.4公里的下窯-龍游天然氣管道工程實現全線通氣,這標志著金華、衢州地區間省級天然氣管網實現互聯互通,衢州地區結束“單點進氣”模式,大大增強浙江省天然氣管網調配氣的靈活性和可靠性,對于優化能源結構,促進節能減排,減少大氣污染具有重要意義。
據悉,該工程由浙能集團所屬浙江浙能天然氣管網有限公司投資建設,工程概算總投資3.92億元,于2018年3月由項目管理方浙江省電力建設有限公司開工建設。工程起于金華市婺城區白龍橋鎮下窯分輸站,止于衢州市龍游縣東華街道的龍游分輸站。
在此期間,浙江省級天然氣“縣縣通”下窯-龍游支線蒲塘閥室和羅埠閥室相繼在9點28分和9點50分完成天然氣置換工作,上午10點26分下窯站天然氣置換合格。
投產期間,天然氣運行公司以及省電力建設公司嚴格按照《下窯龍游天然氣管道工程試運投產方案》,與施工單位、監理單位、設備廠家等相關單位人員相互配合,全力以赴開展試運投產的各項工作。
據悉,浙能集團目前的年供氣量已超110億立方米,占浙江省天然氣消費總量的83%。浙江省天然氣“縣縣通”下窯-龍游支線的通氣,不僅為浙能集團“縣縣通”工程后續工作提供了寶貴的先行經驗,也為組建省內供氣“互聯互通”利用格局打下了堅實的基礎。
