高質量發展看“浙”里 | 浙能穩步推進省“千項萬億”工程建設邁向新節點
編者按: 當前,浙能集團穩步推進多個浙江省“千項萬億”工程、“綠保穩”工程建設,項目一線建設者們奮戰在多個建設現場,保安全、抓進度、提效率,奮力沖刺項目建設,為我省經濟社會發展提供高質量能源保障。鎮聯電燃機異地遷建改造項目7號機組5月29日首次并網一次成功,臺二電二期擴建工程3號鍋爐首根鋼結構5月30日吊裝就位……近日,浙能集團重大項目建設工作捷報連連。
鎮聯電燃機異地遷建改造項目7號機組首次并網
5月29日19時58分,鎮聯電公司燃機異地遷建項目7號機組首次并網一次成功。 馮飛 攝
5月29日19時58分,鎮海聯合發電公司燃機異地遷建項目7號機組首次并網一次成功。機組各系統狀態、參數正常,運行平穩,標志著該機組已具備對外輸送電能力,為機組168小時試運行奠定了堅實基礎。
為確保并網工作順利完成,鎮聯電公司統籌協調各方力量,派駐各專業骨干人員晝夜奮戰、協同發力,全過程現場值班值守,全方面監控機組運行,隨時解決突發問題。試運指揮部周密部署、靠前指揮,全面督導機組啟動運行的各項工作;公司負責人駐守現場,積極組織調試調度,及時協調解決問題。參建各方默契配合、認真調試,高質量、高標準完成汽機DEH、發電機PSS等靜態試驗、勵磁調節特性試驗等各項試驗,有力地保證了7號機組首次并網一次成功。
鎮聯電公司燃機異地遷建改造項目集控室中,各專業骨干人員晝夜奮戰、協同發力。 鄭凱 攝
鎮聯電公司燃機異地遷建改造項目擬建設一套F級燃氣-蒸汽聯合循環發電機組,裝機規模491兆瓦,同步建設SCR脫硝設施,NOx年減排量200.15噸,環境效益顯著。項目投產發電后,將為今年我省迎峰度夏能源保供作出積極貢獻。
臺二電二期擴建工程3號鍋爐首根鋼結構吊裝就位

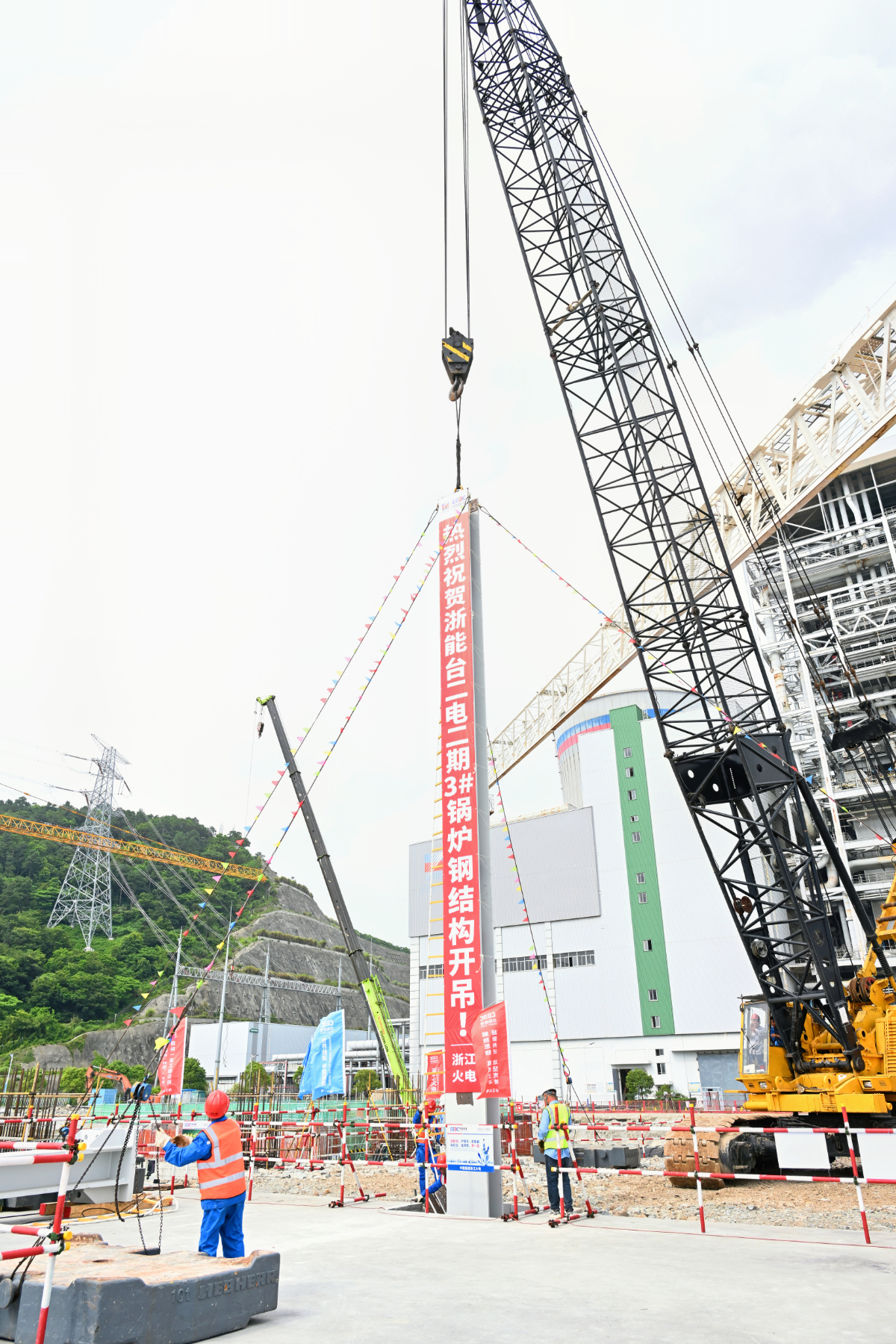

5月30日,臺二電二期3號鍋爐鋼結構順利開吊。 俞琬 攝
5月30日15時13分,臺二電二期擴建工程3號鍋爐首根鋼結構順利吊裝就位,標志著二期工程主體安裝正式拉開序幕。
據悉,臺二電二期3號鍋爐為超超臨界參數變壓運行直流爐、單爐膛、四角切圓燃燒、二次再熱、平衡通風、露天布置、固態排渣、全鋼構架、全懸吊結構塔式鍋爐。3號鍋爐鋼結構高度為 122.5 米(大板梁頂標高),沿高度方向共分 11 層,鋼結構吊裝周期約5個月。為確保安全、高效、順利完成吊裝任務,臺二電組織各參建單位超前謀劃、科學管理,從方案編制、技術準備、質量監督、人員設備調配、安全技術交底等各環節進行了周密部署,為后期連續安裝奠定了良好基礎。
據悉,臺二電二期擴建工程總投資約77.24億元(不含配套碼頭工程),建設兩臺100萬千瓦級高效超超臨界二次再熱燃煤機組,年發電量約100億千瓦時,兩臺機組計劃于2026年上半年完成雙投。項目建成后將有效填補“十四五”及中長期浙江省的電力缺口,對加快構建全省新型能源體系、優化能源結構、推動產業升級,助力區域經濟發展等具有重要意義。

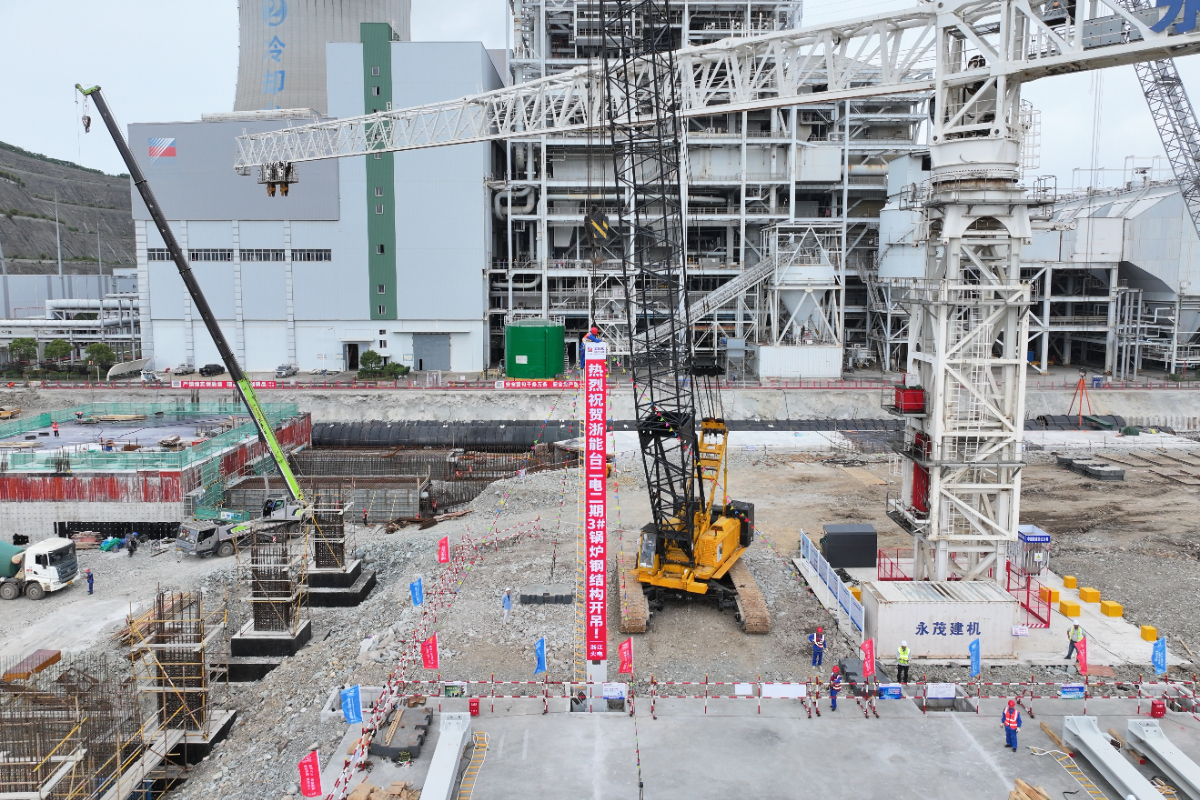

臺二電二期鋼結構開吊現場。 俞琬 攝
擊鼓催征穩馭舟,奮楫揚帆啟新程。浙能集團將堅定不移踐行“兩個高質量”“五個高水平”能源高質量發展戰略,實干為舟、奮斗作槳,持續把好重大工程建設安全關、質量關、進度關,確保工程關鍵節點穩步推進。
